Transformer une véranda en pièce chauffée change bien plus que les fenêtres et l’isolation. Le sol devra rester sec et suffisamment chaud, les parois deviendront plus lourdes, les nouvelles menuiseries transmettront davantage d’efforts et la jonction avec la maison devra être étanche à l’eau comme à l’air. Or de nombreuses vérandas anciennes reposent sur une dalle de terrasse, des murets peu profonds ou des fondations conçues pour un ouvrage léger. Avant d’engager les finitions, il faut vérifier ce qui porte réellement l’ensemble.
Pourquoi le nouvel usage change les exigences
Une véranda saisonnière tolère parfois un sol froid, une petite condensation ou quelques mouvements de menuiserie. Une pièce de vie chauffée doit offrir stabilité, isolation, ventilation et absence d’humidité durable. L’ajout d’une chape, d’un carrelage, d’un doublage, d’une toiture isolée ou de murs maçonnés augmente les charges permanentes.
Le confort attendu change également. Une dalle directement liée au terrain peut constituer un pont thermique majeur. Un muret humide peut dégrader le doublage. La transformation ne doit donc pas seulement vérifier « si la dalle tient », mais si le support accepte les charges et les performances du projet complet.
Identifier la fondation existante
Documents et indices visibles
Recherchez factures, plans, photos de construction et autorisations. À l’extérieur, observez hauteur du soubassement, joints, fissures, différences de niveau et évacuation de l’eau. À l’intérieur, repérez pente du sol, carrelage fissuré, sensation de plancher creux et mouvements des châssis.
Une ancienne terrasse carrelée enfermée par des menuiseries n’est pas équivalente à un plancher porté. Des murets peuvent reposer sur une dalle non épaissie. À l’inverse, certaines vérandas ont de vraies semelles et un soubassement correctement conçu. Seul le sondage local permet de trancher lorsque les documents manquent.

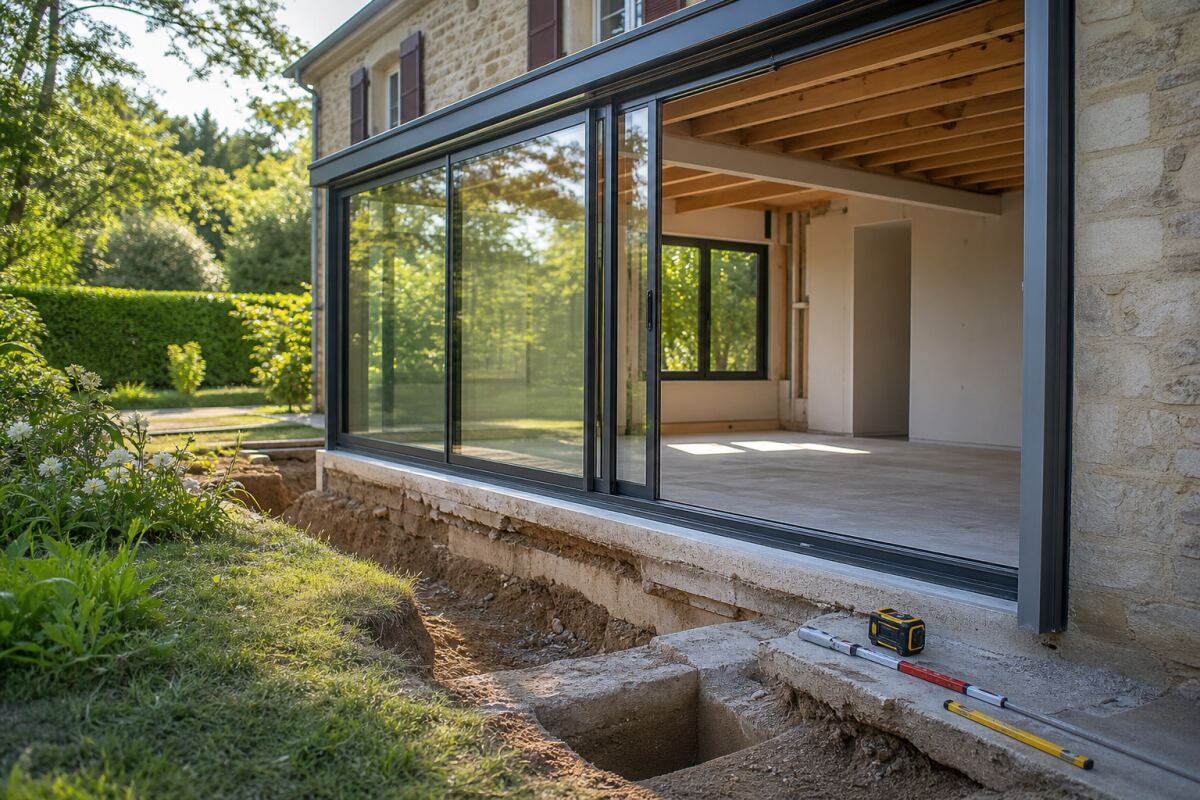

Sonder sans fragiliser
Le professionnel peut prévoir quelques ouvertures à des emplacements choisis pour connaître épaisseur de dalle, rive, fondation, nature du sol et éventuelle rupture capillaire. Les fouilles restent limitées, protégées et ne déchaussent pas la semelle. Sur sol instable ou près d’un mur chargé, elles sont définies par le responsable du diagnostic.
Contrôler les mouvements déjà présents
Une fissure entre véranda et maison, des joints de carrelage ouverts ou des portes qui frottent témoignent d’un déplacement relatif. Ils ne signifient pas automatiquement que l’ouvrage va s’effondrer, mais ils imposent de comprendre son comportement avant de le rigidifier avec de nouvelles finitions.
Sur terrain argileux, la réglementation et les bonnes pratiques accordent une attention spécifique aux extensions. Le portail Géorisques indique que les projets en zone d’exposition moyenne ou forte doivent intégrer des prescriptions adaptées ou suivre l’étude géotechnique de conception. Pour un ouvrage existant, la carte reste un point de départ et non une conclusion.
Évaluer la capacité portante
Comparer ancien et nouveau poids
Le concepteur établit les charges actuelles puis celles du projet : toiture, vitrages, murs, isolants, plafonds, chape, revêtement, équipements et usage. Les grandes baies concentrent des efforts dans les poteaux et les angles. Une toiture plate végétalisée ou couverte de panneaux solaires modifie encore le bilan.
La fondation est ensuite vérifiée avec le sol. Une semelle de dimensions correctes sur un remblai meuble reste vulnérable. Une dalle épaisse ne devient pas automatiquement une fondation si ses rives et ses armatures n’ont pas été conçues pour reprendre les murs.
Vérifier la liaison avec la maison
Le projet choisit clairement entre désolidarisation et fonctionnement commun. Dans le premier cas, le joint se prolonge dans sol, murs, isolation, parements et toiture. Dans le second, les ancrages et reprises sont calculés à partir de la structure connue. Le guide sur l’ouverture d’un mur porteur rappelle l’importance du phasage lorsque la transformation inclut la suppression de l’ancienne façade.
Sol, humidité et isolation
Avant de poser un isolant ou une nouvelle chape, identifiez l’origine de l’humidité. La dalle dispose-t-elle d’une coupure capillaire ? Le niveau extérieur est-il plus haut ? Les descentes d’eau rejettent-elles près du soubassement ? Une simple membrane intérieure peut déplacer l’humidité vers les murets ou la maison.
Le niveau fini disponible détermine la solution d’isolation. Ajouter une forte épaisseur peut bloquer les portes et créer une marche vers la maison. Décaisser sous une dalle existante peut toucher les fondations. Il faut donc coordonner structure, thermique, seuils et réseaux avant de choisir un complexe.
Toiture et gestion de l’eau
Une pièce chauffée rend les défauts de toiture plus coûteux. Contrôlez pentes, évacuations, relevés, raccord à la façade, dilatation et ventilation. Les gouttières ne doivent pas concentrer l’eau au pied des fondations. Une toiture lourde ou un plafond suspendu ajoute des charges que les anciens poteaux n’étaient peut-être pas destinés à reprendre.
La ressource AQC sur les fondations superficielles en maison individuelle insiste sur la cohérence entre sol, ouvrage et abords. Cette logique s’applique pleinement à une véranda transformée : l’eau de toiture fait partie du fonctionnement des fondations.
Ventilation et confort après transformation
Une ancienne véranda fuyarde évacuait une partie de l’humidité de manière incontrôlée. Après remplacement des menuiseries et isolation, il faut un renouvellement d’air organisé. La pièce reçoit une entrée d’air ou participe au balayage du logement selon le système de ventilation. Une grande surface vitrée exige aussi des protections solaires extérieures pour ne pas devenir inhabitable en été.
Le chauffage est dimensionné après l’enveloppe. Ajouter un radiateur puissant sans corriger sol froid, infiltrations d’air et vitrage peut masquer l’inconfort au prix d’une consommation élevée.
Quand une étude géotechnique devient utile
Elle est pertinente si le terrain est argileux, remblayé ou en pente, si des fissures existent, si la fondation est inconnue ou si le projet augmente fortement les charges. La mission doit inclure reconnaissance de l’ouvrage existant et projet réel. Les mouvements courants décrits par l’AQC montrent notamment le rôle des remblais d’âges différents et des ancrages hétérogènes.
Notre article sur les études G2 et G5 aide à distinguer conception d’un projet neuf ou d’extension et diagnostic d’un désordre existant.
Scénarios de travaux
Conserver la structure si elle est vérifiée
Lorsque fondations, dalle et ossature sont saines et compatibles avec les nouvelles charges, le projet traite isolation, étanchéité, ventilation et raccords. Les détails restent dessinés, surtout au pied des menuiseries et à la jonction avec la maison.
Renforcer localement
Un renfort peut concerner poteaux, linteaux, rive de dalle ou fondation. Il doit reprendre les charges vers un sol reconnu. Une nouvelle ossature indépendante à l’intérieur de l’enveloppe peut parfois éviter de surcharger l’ancienne, mais elle exige ses propres appuis.
Reconstruire sur une base adaptée
Si la véranda repose sur une terrasse insuffisante ou très déformée, conserver les finitions n’est pas toujours économique. Une dépose organisée permet de créer fondations, soubassement, isolation et seuils cohérents. Le coût initial est plus élevé, mais évite d’empiler des corrections incompatibles.
Le contenu d’un devis sérieux
Il précise déposes, charges, fondations conservées, sondages, renforts, isolation du sol, rupture capillaire, étanchéité, gestion des eaux, ventilation, chauffage et finitions. Il indique les niveaux finis et les détails de joint avec la maison. Les réserves sont levées après contrôle de l’eau, des ouvrants, de la ventilation et des températures de surface.
Évitez un devis centré uniquement sur des menuiseries et un doublage. La transformation d’usage est un petit projet de bâtiment complet.
Vérifier la dalle avant de la recouvrir
Une dalle de véranda peut être une terrasse en béton, un dallage sur terre-plein ou un plancher porté. Son épaisseur visible au seuil ne révèle ni armatures ni support. Avant isolant, chape et revêtement, contrôlez fissures, planéité, humidité et liaison au soubassement. Un sondage localisé peut préciser l’empilement, mais sa position doit éviter les réseaux et ne pas fragiliser une zone porteuse.
Le nouveau complexe ajoute du poids et remonte le niveau fini. Il faut conserver une hauteur suffisante sous les menuiseries, un seuil compatible avec l’accès et une garde contre les eaux extérieures. Si la dalle est humide, la couvrir d’un système étanche sans traiter l’origine peut déplacer l’eau vers les murs ou dégrader les colles.
Calculer les nouvelles charges sans approximation
Charges permanentes
Listez chape, carrelage, doublages, plafond, isolation, menuiseries, radiateurs et éventuelle toiture remplacée. Une couverture légère transformée en toiture-terrasse ou en tuiles modifie fortement les efforts. Le poids se transmet par les poteaux et murs de la véranda vers des fondations parfois prévues pour une structure beaucoup plus légère.
Charges d’usage et points concentrés
Une pièce de vie reçoit meubles, personnes et parfois bibliothèque, aquarium, piano ou poêle. Un poêle ajoute une charge ponctuelle et impose des distances au feu ainsi qu’un conduit. La vérification ne se limite pas à une moyenne au mètre carré : elle considère les appuis et la manière dont la dalle répartit l’effort.
Effets du vent et de la neige
Une structure vitrée est sensible au vent. Modifier panneaux, ouvrants ou toiture change la reprise horizontale. Les ancrages doivent transmettre ces efforts aux fondations sans compter uniquement sur le poids de l’ouvrage. Selon la localisation, l’altitude et la forme de toiture, la neige peut aussi gouverner certains éléments.
Traiter la jonction avec la maison
Déterminez si la véranda est structurellement indépendante ou attachée. Un joint indépendant doit rester continu dans les finitions et l’étanchéité. Le remplir avec un mortier rigide crée souvent la fissure que l’on voulait cacher. Si l’ensemble doit fonctionner solidairement, les ancrages sont calculés et leur support vérifié ; quelques chevilles dans une façade ne constituent pas une liaison structurelle.
La liaison thermique mérite le même niveau de détail. Le nez de dalle, le seuil et le raccord de toiture peuvent créer des surfaces froides, de la condensation et des moisissures. Un isolant ajouté à l’intérieur réduit parfois la température de l’ancien mur. Faites dessiner la continuité de l’isolation et de l’étanchéité à l’air, pas seulement son épaisseur.
Transformer les ouvertures sans fragiliser l’existant
La suppression de l’ancienne porte-fenêtre pour réunir les espaces peut élargir une ouverture porteuse. Identifiez linteau, jambages, chaînages et charges du plancher ou de la toiture. Une ouverture partielle réalisée lors de la pose de la véranda a pu conserver un élément nécessaire. Toute nouvelle découpe doit être précédée d’un dimensionnement et d’un phasage d’étaiement.
Gardez aussi une logique d’évacuation. La nouvelle pièce ne doit pas créer un chemin sans issue ni réduire une largeur de passage nécessaire. Les différences de niveau, marches et vitrages bas doivent être traités dans le projet global.
Comparer trois budgets réalistes
Le scénario de conservation comprend investigations, renforts ponctuels, isolation et traitement des interfaces. Le scénario de reprise partielle ajoute fondations ou dalle dans les zones insuffisantes. Le scénario de reconstruction inclut dépose, évacuation, nouvelle infrastructure et remise en place d’une enveloppe performante. Comparez-les sur la même durée de vie et avec les mêmes performances, pas seulement sur le montant initial.
Prévoyez une ligne d’aléas encadrée pour les éléments invisibles, assortie d’un mode de validation. Un forfait qui suppose tout l’existant conforme est peu crédible sans sondage. À l’inverse, une provision ouverte sans quantité ni prix unitaire rend le budget incontrôlable.
Contrôler le chantier et la première année
Photographiez fondations, ferraillage, isolation des rives, réseaux et étanchéité avant fermeture. Vérifiez pentes et évacuations par un essai. À la réception, contrôlez ouvrants, températures de surface, ventilation et raccords de toiture. Une caméra thermique peut aider en saison adaptée, mais elle doit être interprétée avec les conditions intérieures et extérieures.
Pendant le premier hiver, surveillez condensation au bas des vitrages, odeurs, fissures aux jonctions et confort près du sol. Une pièce qui atteint la température demandée grâce à un chauffage puissant n’est pas nécessairement performante. Relevez consommation, humidité et usage afin de corriger ventilation ou réglage sans attendre la dégradation des finitions.
Vérifier les démarches avant de commander
La transformation peut modifier la surface, l’aspect extérieur, la destination d’un volume ou les performances déclarées du logement. Consultez le service urbanisme avec des plans précis et vérifiez les règles locales avant de signer les menuiseries. En copropriété, l’aspect de façade, la toiture et certaines structures peuvent nécessiter une autorisation collective. Les règles fiscales et assurantielles sont à examiner avec les interlocuteurs compétents selon la situation.
Transmettez le projet à l’assureur et demandez aux entreprises leurs attestations correspondant aux travaux : fondations, structure, étanchéité, menuiseries et installations techniques ne relèvent pas nécessairement des mêmes activités. Si un bureau d’études prescrit un renforcement, son plan doit faire partie du marché de l’entreprise et de la réception.
Préparer une fiche de décision avant travaux
- fondations et dalle identifiées, avec zones sondées reportées sur plan ;
- charges actuelles et futures comparées, y compris toiture et équipements ;
- mouvement entre véranda et maison explicitement libre ou solidaire ;
- niveaux intérieurs, seuils et évacuation de l’eau dessinés ;
- continuité de l’isolation et de l’étanchéité à l’air détaillée ;
- ventilation et chauffage dimensionnés pour le nouvel usage ;
- ouvertures porteuses vérifiées avant toute dépose ;
- scénario de conservation comparé à une reprise partielle et à une reconstruction.
Si l’une de ces réponses dépend d’un élément invisible, prévoyez le sondage avant l’offre définitive ou une procédure d’arrêt assortie de prix unitaires. Cette fiche empêche qu’une décision structurelle soit prise après la livraison de menuiseries sur mesure.
Éviter les promesses de performance non mesurées
Demandez une estimation cohérente des déperditions de la nouvelle pièce et vérifiez que vitrage, toiture, sol et liaisons sont tous pris en compte. Une menuiserie très performante n’équilibre pas une dalle froide ni un raccord de toiture perméable à l’air. Le système de chauffage doit couvrir le besoin sans créer de paroi froide propice à la condensation.
Faites préciser les valeurs et produits réellement posés, pas seulement les mentions « haute isolation » ou « quatre saisons ». À la réception, les étiquettes, factures et fiches techniques permettent de rapprocher le chantier de l’offre. Un test d’étanchéité ou une thermographie peut être pertinent selon l’ampleur du projet, mais le contrôle visuel continu des raccords avant fermeture reste irremplaçable.
Le confort d’été doit aussi être prévu : orientation des vitrages, protections solaires extérieures, ouverture sécurisée et évacuation de l’air chaud. Une climatisation ajoutée après coup traite la température mais pas l’éblouissement ni la surchauffe des surfaces. Elle ajoute en outre un groupe, des condensats et des percements à coordonner.
Prévoyez dès les plans le passage et l’évacuation durable de ces condensats, sans rejet au pied des fondations ni percement improvisé d’un élément structurel porteur.
La décision pratique
Avant de chauffer une ancienne véranda, vérifiez fondations, dalle, humidité, charges et jonction. Si la structure existante convient, elle devient une base utile. Si elle n’a été conçue que comme terrasse fermée, les nouvelles finitions ne la rendront pas plus porteuse. Le diagnostic en amont coûte moins qu’une pièce fissurée, froide et humide que l’on doit rouvrir après le premier hiver.
