13 min Ouvrir un mur porteur : étude structurelle, linteau et séquence de chantier

Par Hektor Services
Ouvrir un mur porteur : étude et étapes sûres

Ouvrir un mur porteur n’est pas une démolition suivie de la pose d’une poutre. C’est un transfert de charges : ce que le mur reprenait doit passer, pendant puis après les travaux, par un linteau ou un portique jusqu’à des appuis et des fondations capables de le recevoir. La phase la plus risquée se situe souvent entre le premier percement et le serrage définitif de la structure neuve.

Une étude sérieuse identifie planchers, charpente, murs superposés, contreventement, réseaux et état des maçonneries. Elle dimensionne l’ouvrage final, mais aussi l’étaiement et la séquence. Sans cette vision, une poutre très résistante peut encore écraser ses appuis, fissurer l’étage ou déstabiliser un mur devenu trop court.

Confirmer que le mur participe à la structure

Ne pas se fier seulement à l’épaisseur

Un mur épais peut être une cloison ancienne ; un voile relativement mince peut porter plusieurs niveaux. Matériau, continuité verticale, orientation des solives, appuis de charpente et plans d’origine fournissent des indices, mais aucun n’est suffisant seul.

L’ingénieur ou le professionnel compétent inspecte les deux faces, les niveaux au-dessus et au-dessous, puis réalise si nécessaire des sondages localisés. Il recherche linteaux cachés, conduits, reprises anciennes et changements de matériau.

Comprendre le chemin des charges

Un plancher transmet ses charges aux murs ou poutres, qui les conduisent vers les fondations. Une ouverture interrompt ce chemin. La nouvelle structure doit reprendre poids permanents, occupants, cloisons, neige ou toiture selon ce qui se trouve réellement au-dessus.

Le mur peut aussi stabiliser le bâtiment face au vent ou aux actions horizontales. Conserver assez de longueur de part et d’autre, créer un portique ou renforcer d’autres éléments peut être nécessaire. Le calcul ne se limite donc pas à la flexion d’un profil métallique.

Rassembler les informations avant le calcul

Plans, transformations et fissures existantes

Collectez plans de structure, coupes, diagnostics, factures et photographies d’anciens travaux. Comparez les étages : une ouverture déjà créée au-dessous ou un mur supprimé au-dessus change le chemin des efforts.

Cartographiez les fissures avec date, largeur mesurée et repères. Une fissure stabilisée n’a pas la même signification qu’une ouverture récente. Les travaux ne doivent pas effacer ces témoins avant l’étude.

Sondages et reconnaissance des appuis

Les sondages identifient brique, pierre, béton, joints, chaînages et remplissages. Aux futurs jambages, il faut connaître la qualité sur toute la hauteur utile. Une belle surface enduite peut cacher une maçonnerie hétérogène ou une ancienne gaine.

Au niveau inférieur, vérifiez ce qui reçoit les réactions : mur aligné, poutre, dalle ou simple cloison. Si les charges deviennent plus concentrées, une fondation ou un renforcement local peut être nécessaire.

Traiter les autorisations avant le chantier

En copropriété

Un mur porteur appartient fréquemment à la structure commune, même s’il traverse une partie privative. Consultez règlement, plans et syndic. Les travaux ayant un impact sur les parties communes doivent suivre la procédure de copropriété, avec dossier technique et assurance adaptés.

Service-Public.fr présente les règles des travaux en copropriété et distingue les interventions purement privatives de celles qui affectent les parties communes. Ne commandez pas l’acier avant d’avoir obtenu les décisions nécessaires.

Urbanisme et secteurs protégés

Une ouverture intérieure sans changement extérieur n’entraîne pas automatiquement la même formalité qu’une modification de façade. Mais un changement d’usage, une intervention extérieure ou un bâtiment protégé peut exiger une autorisation. Interrogez la mairie avec un projet défini.

La page officielle sur la déclaration préalable de travaux rappelle que les obligations dépendent notamment de la nature du projet et de la situation en secteur protégé. Une réponse orale non documentée ne remplace pas l’instruction applicable.

Choisir entre linteau, poutre et portique

Le linteau sur appuis existants

Pour une ouverture limitée dans une maçonnerie capable de reprendre les réactions, une poutre ou un linteau peut reposer sur des sommiers dimensionnés. La longueur d’appui n’est pas une valeur universelle : elle dépend de la réaction, du matériau, de son état et du détail de diffusion.

Un profil plus haut réduit parfois la flèche mais augmente le poids et la hauteur de réservation. Acier, béton armé, bois d’ingénierie ou solution mixte sont comparés selon portée, feu, corrosion, acoustique, mise en place et finitions.

Le portique avec poteaux

Lorsque les jambages existants sont insuffisants ou que l’ouverture devient très large, des poteaux reprennent la poutre. Leurs pieds transmettent des efforts concentrés à la structure inférieure. Une platine posée sur une chape n’est pas un appui structurel.

Le portique peut devoir reprendre des actions horizontales et disposer d’assemblages rigides. Son intégration dans une cloison ne doit pas cacher les protections incendie, anticorrosion et les possibilités d’inspection.

Dimensionner les appuis et les fondations

Vérifier la contrainte dans la maçonnerie

La réaction de la poutre se diffuse dans le mur sur une surface limitée. Une pierre tendre, une brique creuse ou un joint dégradé peut s’écraser. L’ingénieur prévoit sommier, béton de répartition, potelet ou reconstruction du jambage selon le support.

Les saignées de réseaux proches réduisent encore la section utile. Avant calcul, localisez gaines et conduits ; avant exécution, confirmez leur position. Une réservation imprévue au milieu du sommier impose une nouvelle validation.

Suivre la charge jusqu’au sol

Au rez-de-chaussée, les réactions peuvent atteindre une semelle existante ou nécessiter des massifs. À l’étage, elles traversent le plancher vers des éléments au-dessous. Un poteau décalé sur une dalle peut provoquer poinçonnement ou flexion locale.

Le rapport précise les hypothèses sur sol et fondations. Si elles sont inconnues, une reconnaissance proportionnée complète l’étude. Ajouter une poutre sans examiner son point d’arrivée déplace simplement le risque.

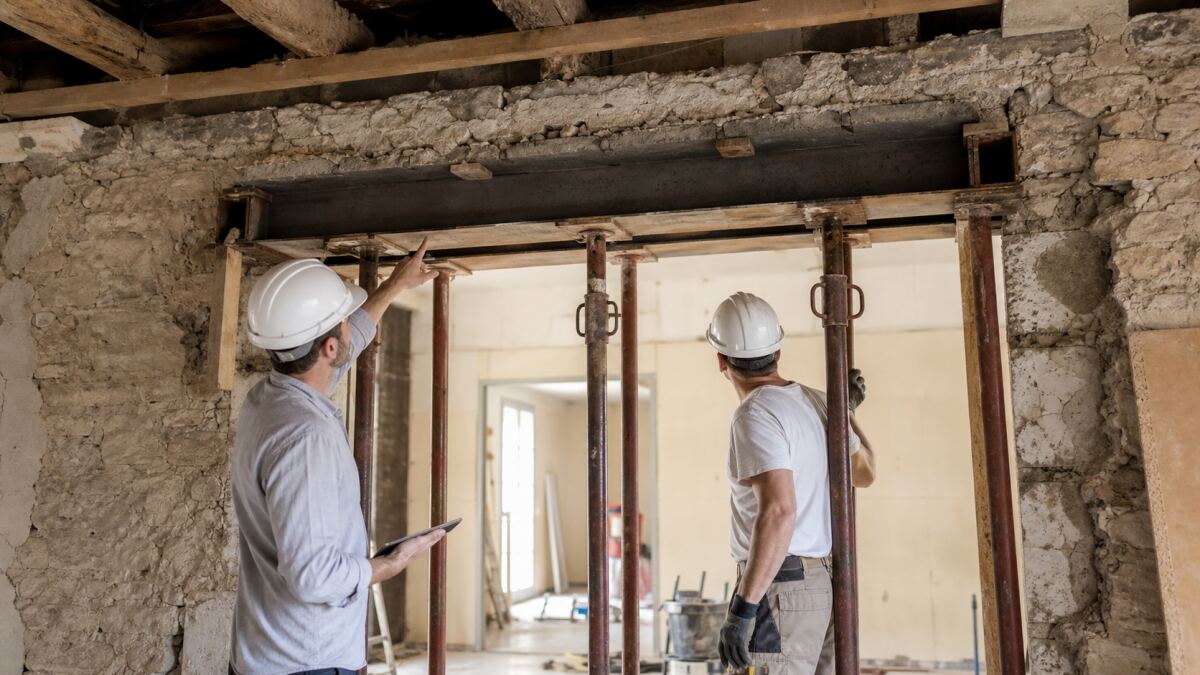

Concevoir l’étaiement comme un ouvrage

Définir ce qui doit être soutenu

L’étaiement reprend les éléments avant que le mur ne perde sa capacité. Il peut soutenir solives, poutrelles, dalle, maçonnerie supérieure ou plusieurs niveaux. Des aiguilles traversantes, tours ou poutres de répartition sont choisies selon accès et structure.

Les étais ne se posent pas au hasard de chaque côté. Leur espacement, leur capacité, les lisses et les appuis au sol sont calculés. Le portail INRS rappelle, dans sa ressource sur les défauts d’étaiement, l’importance des charges, des appuis et de la réception du matériel.

Vérifier le plancher qui reçoit les étais

Un étai concentre une charge élevée sur une petite surface. Une cale posée sur parquet ne suffit pas si le plancher n’est pas capable. Les charges sont distribuées par des lisses et, si nécessaire, descendues jusqu’au niveau stable.

Les zones sous étai restent neutralisées. Personne ne déplace une pièce pour faire passer un meuble ou un réseau. Chaque réglage est réalisé par l’équipe responsable selon la séquence écrite.

Préparer les réseaux et matériaux dangereux

Électricité, eau, gaz et ventilation

Détectez et consignez les réseaux avant sciage. Un appareil indique des anomalies mais ne garantit pas une cartographie complète, surtout dans un mur épais. Des ouvertures manuelles ciblées confirment les tracés.

Les déviations sont conçues avant l’étaiement pour ne pas traverser la poutre, les appuis ou la protection au feu. Un réseau ne doit pas être coincé derrière un profil inaccessible sans raccord maintenable.

Amiante, plomb et poussières

Selon l’âge et les matériaux, un repérage avant travaux recherche amiante dans enduits, conduits ou revêtements et plomb dans peintures. Ne poncez pas et ne découpez pas pour « voir » avant le repérage. Le guide sur l’ancien sol vinyle et l’amiante explique cette logique de prévention applicable aux matériaux cachés.

Le plan de chantier organise confinement des poussières, aspiration adaptée, protection des occupants et évacuation des déchets. La poussière de silice issue des maçonneries exige également des moyens de réduction à la source.

Suivre une séquence de chantier validée

Installer et réceptionner l’étaiement

Libérez la zone, protégez les parcours et marquez l’ouverture. Installez l’étaiement sur ses appuis calculés, puis contrôlez verticalité, serrage et stabilité. Relevez les niveaux du plancher et les fissures avant mise en charge.

Le serrage ne doit pas soulever brutalement le bâtiment. Il reprend la charge avec un réglage contrôlé. Toute fissure nouvelle ou bruit impose l’arrêt et l’avis du responsable structure.

Créer les logements et poser la structure

La séquence peut prévoir les sommiers avant l’ouverture, puis des réservations limitées pour la poutre. Les maçonneries restent stables pendant chaque étape. Les coupes sont nettes et n’endommagent pas les zones conservées.

La poutre est levée avec un moyen adapté à sa masse et à l’espace. Les assemblages, calages et remplissages utilisent les produits prescrits. L’AQC montre, avec une ouverture dont le linteau a été redécoupé, pourquoi une pièce porteuse ne doit jamais être retaillée au chantier sans validation.

Démolir par petites phases

La maçonnerie est déposée dans l’ordre prévu, sans arracher de grands blocs qui frappent le plancher ou les jambages. Les gravats sont évacués régulièrement pour ne pas créer une charge ponctuelle. Les arêtes conservées sont protégées.

Une découverte imprévue — conduit, poutre noyée, maçonnerie creuse — déclenche un point d’arrêt. L’entreprise ne décide pas seule de couper ou déplacer ce qui contredit l’étude.

Mettre en charge la poutre sans choc

Attendre les résistances prescrites

Mortier de scellement, béton des sommiers ou résine atteignent leur résistance selon produit, épaisseur et température. La date de retrait des étais est définie, pas choisie pour libérer le chantier. Les fiches et contrôles sont conservés.

Les calages remplissent réellement l’interface entre structure neuve et ouvrage existant. Une mousse expansive n’est pas un matériau de transfert structurel. Les vides sont traités avec le mortier ou dispositif prévu.

Décharger progressivement

Les étais sont desserrés dans un ordre contrôlé pendant que niveaux, appuis et fissures sont observés. Une petite déformation calculée peut être normale ; un mouvement brusque ne l’est pas. Si un témoin évolue, la mise en charge s’arrête.

La structure provisoire n’est déposée qu’après validation. Les trous d’aiguilles et saignées sont rebouchés avec un système compatible, sans affaiblir les zones d’appui.

Traiter feu, acoustique et finitions

Protéger la structure métallique ou bois

Une poutre nue n’offre pas nécessairement la résistance au feu requise. Habillage, plaques, peinture réactive ou autre procédé sont dimensionnés avec leurs fixations et continuités. Les raccords au plafond et aux murs appartiennent à la performance.

Les réseaux traversants reçoivent leurs calfeutrements. Une trappe ajoutée après réception ne doit pas interrompre la protection.

Limiter les transmissions acoustiques

La nouvelle structure peut relier deux pièces et transmettre vibrations ou bruits. Les doublages, plafonds et joints périphériques sont conçus en conséquence. Le guide sur le bruit à travers un mur mitoyen explique pourquoi les chemins latéraux peuvent dominer la paroi visible.

Les fissures de finition ne sont pas traitées avant stabilisation. Le guide sur les joints de plaques de plâtre fissurés détaille les interactions entre ossature, support et bandes.

Surveiller après travaux

Établir un état de référence

À la réception, relevez niveaux, aplomb, largeur des fissures témoins et état des pièces voisines. Photographiez appuis avant habillage et conservez plans d’exécution, notes de calcul, fiches produits et procès-verbaux.

Programmez des contrôles après quelques semaines puis selon les recommandations de l’ingénieur. Une peinture qui marque une ligne n’est pas automatiquement structurelle, mais elle doit être comparée aux repères.

Savoir quand rappeler l’ingénieur

Fissure qui s’ouvre, porte qui coince soudain, bruit, déformation ou éclatement près d’un appui impose une nouvelle évaluation. Écartez les occupants si un mouvement paraît rapide et remettez en sécurité selon avis professionnel.

Ne rebouchez pas avant diagnostic. Une photographie avec règle et date permet de suivre l’évolution, mais ne remplace pas l’examen du chemin de charge.

Vérifier les hypothèses du calcul sur le chantier

Comparer les dimensions réelles au dossier

Avant fabrication, contrôlez portée, épaisseur du mur, niveaux, hauteur disponible et position des planchers. Un enduit ou un faux plafond peut fausser une cote prise en visite. La poutre, ses platines et son moyen de levage doivent pouvoir traverser les accès sans être recoupés.

Après les sondages, l’ingénieur confirme la nature et l’état des appuis. Si la maçonnerie, les solives ou la fondation diffèrent des hypothèses, la note est révisée avant commande. Une annotation orale au téléphone ne remplace pas un plan mis à jour diffusé à l’équipe.

Contrôler les charges ajoutées ou supprimées

Un plancher accueille parfois une baignoire, une bibliothèque, un poêle ou une chape non représentés sur les plans. La toiture peut porter des panneaux ou un équipement récent. Recensez ces charges et leur position ; ne supposez pas qu’elles sont négligeables parce qu’elles appartiennent à un autre lot.

À l’inverse, une cloison retirée peut avoir pris une partie de la charge par déformation, même si elle n’était pas conçue pour porter. Son démontage et celui du mur principal sont séquencés pour éviter une redistribution brutale.

Maîtriser la géométrie et les tolérances

Anticiper la flèche de la poutre

Une poutre se déforme sous charge. Le calcul limite cette flèche selon les ouvrages qu’elle supporte, mais les cloisons, carrelages et menuiseries peuvent être sensibles à de petits mouvements. Le détail prévoit joints, jeux et raccords capables d’accompagner la mise en charge.

Une préflèche éventuelle ne s’improvise pas au cric. Elle est définie par l’ingénieur et réalisée avec la méthode prévue. Relever excessivement le plancher peut fissurer les pièces voisines autant qu’une poutre trop souple.

Implanter une ouverture qui reste constructible

Les jambages doivent offrir la largeur calculée après dépose des enduits fragiles. La réservation tient compte des plaques de protection au feu, des habillages et des tolérances de levage. Une cote architecturale finie n’est pas la même que la largeur structurelle brute.

Vérifiez aussi aplomb et équerrage avant la menuiserie. Rectifier plus tard en entaillant un poteau ou un sommier est interdit sans validation. Les finitions compensent seulement les écarts non structurels admissibles.

Coordonner le chantier avec les espaces occupés

Protéger les logements voisins

Les vibrations, poussières et manutentions traversent facilement un bâtiment. Informez des horaires, protégez les circulations et suivez les fissures des locaux mitoyens. Un état contradictoire avant travaux réduit les conflits et améliore la détection d’un mouvement réellement nouveau.

Les portes d’évacuation restent praticables et les étais ne bloquent pas un chemin de secours. Si la structure provisoire impose de condamner une pièce, l’occupation est adaptée jusqu’à la validation finale.

Prévoir le repli en cas d’imprévu

Le plan identifie qui arrête le chantier, comment remettre la zone en sécurité et quels matériaux restent disponibles. Des étais supplémentaires ne remplacent pas une décision d’ingénieur, mais l’équipe doit pouvoir stabiliser sans attendre une livraison.

Les numéros, plans et photographies sont accessibles sur place. Cette préparation transforme une découverte en point d’arrêt maîtrisé plutôt qu’en improvisation sous une charge déjà transférée.

Comparer des devis d’ouverture

Les documents indispensables

L’offre distingue étude, sondages, autorisations, repérages, étaiement, structure définitive, levage, protection au feu, finitions et évacuation. Elle joint ou référence le plan de séquence et les détails d’appui.

Le profil n’est pas décrit seulement par une hauteur : nuance, section, longueur, assemblages et protection apparaissent. Les hypothèses et les prestations exclues sont explicites.

Les signaux d’alerte

Une entreprise qui propose de « commencer pour voir », promet un étai tous les mètres sans calcul ou dimensionne uniquement sur photo ne maîtrise pas le risque. Un prix très bas peut omettre fondations, manutention et remise en état des réseaux.

Ouvrir un mur porteur de façon sûre revient finalement à concevoir deux structures : l’une provisoire pendant la dépose, l’autre définitive pour toute la vie du bâtiment. Quand les charges sont suivies jusqu’aux fondations et que chaque phase possède un point de contrôle, l’ouverture devient un chantier maîtrisé plutôt qu’un pari caché sous un habillage neuf.

Besoin d’un professionnel pour votre projet ?

Décrivez gratuitement votre besoin. Il sera présenté aux professionnels compatibles disponibles dans votre secteur, sans garantie de nombre ni de délai de réponse.

Partager

Commentaires

En ajoutant un commentaire, vous acceptez nos Conditions générales d'utilisation et Politique de confidentialité
