13 min Reprise en sous-œuvre par zones : ordre, étaiement et contrôles à imposer

Par Hektor Services

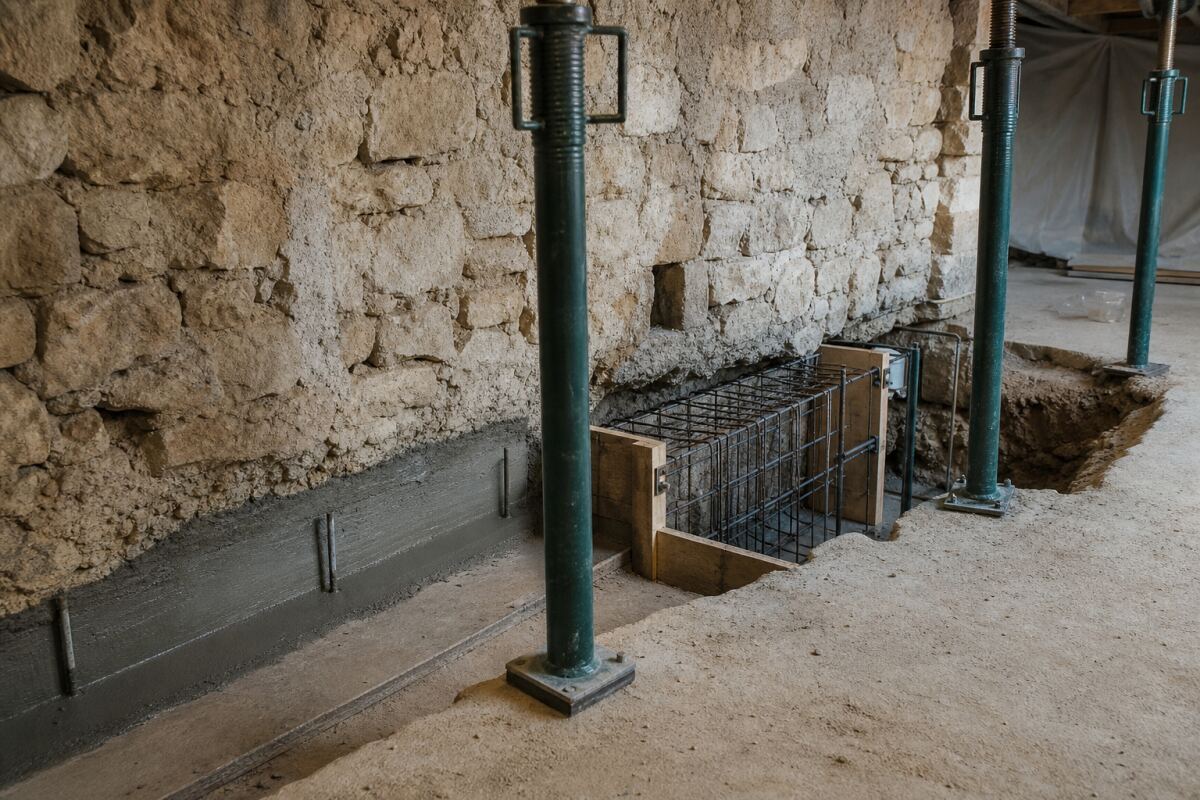

Reprise en sous-œuvre par zones : points de contrôle

Une reprise en sous-œuvre consiste à intervenir sous ou au voisinage immédiat d’une fondation existante pour la conforter, la prolonger ou reporter ses charges vers un terrain plus compétent. L’opération est délicate parce que l’on modifie temporairement le support d’un bâtiment déjà chargé. Le principe par zones — petites passes séparées, exécutées dans un ordre défini — limite la longueur déstabilisée à chaque étape. Sa sécurité dépend toutefois du diagnostic, du phasage, de l’étaiement et des contrôles, pas du simple fait de travailler « un mètre sur deux ».

Une solution qui vient après le diagnostic

Avant de choisir le procédé, il faut établir la cause : sol compressible, retrait-gonflement, affouillement, surcharge nouvelle, fondation trop superficielle, remblai, fuite ou excavation voisine. Stabiliser la fondation sans traiter une fuite ou un mouvement général de terrain peut déplacer le désordre.

Le Cerema recommande, pour les maisons affectées par le retrait-gonflement, un diagnostic considérant maison, sol et environnement. Les solutions verticales sur fondations sont plus lourdes que les mesures portant sur l’environnement et ne sont retenues qu’en cohérence avec le mécanisme.

Définir l’état initial

Relever la structure et les charges

Plans, épaisseur des murs, sens de portée des planchers, ouvertures, refends et niveaux sont relevés. Les charges temporaires et permanentes sont localisées. Une façade très ouverte, un mur mitoyen, une cheminée ou un poteau demandent un phasage particulier.

Reconnaître fondation et terrain

Des sondages localisés précisent largeur, profondeur, matériau et état de la fondation. L’étude géotechnique décrit les couches, l’eau, la portance et les tassements. Les réseaux enterrés sont repérés. On ne dimensionne pas une reprise à partir de la largeur supposée d’une semelle invisible.

Établir un constat voisinage

Photographies, fissures, niveaux et ouvertures des bâtiments proches sont documentés avant travaux. Cette étape protège toutes les parties et aide à distinguer un mouvement ancien d’un effet de chantier. Le guide HektorServices sur le constat avant travaux chez les voisins détaille les preuves utiles.

Pourquoi travailler par petites zones

Ouvrir une longue fouille sous un mur supprime une partie de son appui et peut provoquer tassement, rotation ou rupture. Le procédé classique divise la longueur en passes non adjacentes. Chaque passe est excavée, sécurisée, ferraillée et bétonnée ; elle acquiert la résistance prévue avant l’ouverture des zones intermédiaires.

La ressource de Prévention BTP consacrée aux reprises en sous-œuvre détaille étude préalable, mesures conservatoires et procédé par puits alternés. Le nombre, la largeur et l’ordre des passes ne sont pas des habitudes universelles : ils dépendent de la maçonnerie, des charges, du sol, de la profondeur et de l’accès.

Faire écrire le phasage

Le plan d’exécution numérote chaque zone et indique dimensions, ordre, durée minimale, blindage, étaiement, armatures, béton et liaison à l’existant. Il précise les zones qui ne peuvent jamais être ouvertes simultanément. Les adaptations en cas de sol meuble, d’eau ou de fondation différente sont prévues.

Un calendrier général disant « reprise par passes alternées » est insuffisant. L’équipe doit savoir, chaque matin, quelle zone peut être ouverte et qui autorise la suivante.

Étaiement et mesures conservatoires

Créer un chemin de charge provisoire

L’étaiement reporte temporairement les efforts vers des points vérifiés. Le support bas doit résister sans poinçonnement ; le point haut doit reprendre la structure sans l’écraser. Les étais sont contreventés et protégés des chocs. Leur serrage est contrôlé : surlever la maison involontairement peut créer autant de fissures qu’un défaut d’appui.

Surveiller le bâtiment

Des repères de nivellement, jauges ou mesures topographiques sont relevés selon une fréquence définie. Les seuils d’arrêt sont écrits : variation de niveau, ouverture de fissure, déplacement d’étai, venue d’eau ou bruit. L’absence de relevé entre deux passes prive l’équipe de l’information qui justifie la poursuite.

Sécuriser l’excavation

Une fouille sous un mur expose à l’éboulement, à la chute de matériau et à l’instabilité de la fondation. Les parois sont blindées ou soutenues selon le terrain et la profondeur. Les déblais ne sont pas stockés au bord. L’accès, l’éclairage, la ventilation et l’évacuation sont organisés.

L’eau est pompée ou dérivée selon une méthode qui ne décomprime pas le sol ni n’entraîne les fines. Une arrivée trouble, une cavité ou un écoulement inattendu impose l’arrêt et l’avis du géotechnicien.

Relier la nouvelle fondation à l’ancienne

La nouvelle masse doit recevoir les charges sans laisser un vide ni créer une surface glissante. La préparation de l’ancien béton ou de la maçonnerie, les armatures, les clés, les scellements et le matage final sont détaillés. Les efforts de compression, de cisaillement et parfois de traction sont considérés.

La plaquette AQC sur les fondations superficielles rappelle l’importance de la continuité et de l’homogénéité des appuis. Une reprise locale très rigide peut devenir un point dur si le reste de la fondation continue à bouger.

Bétonnage, matage et délai

Le fond de fouille est réceptionné avant bétonnage. Armatures, enrobage, propreté et réservations sont contrôlés. Le béton utilisé et sa consistance suivent la note d’exécution. La liaison supérieure peut nécessiter un bétonnage en deux temps ou un mortier de matage à retrait maîtrisé.

La zone ne reprend pas instantanément toute la charge. Les délais avant décintrement, ouverture d’une passe voisine ou transfert d’effort sont définis selon le matériau et les conditions. Un accélérateur ou un mortier « rapide » ne remplace pas la vérification de résistance.

Les découvertes qui doivent arrêter le chantier

  • fondation plus étroite, décalée ou dégradée que prévu ;
  • sol remanié, cavité, ancien réseau ou maçonnerie enterrée ;
  • venue d’eau, entraînement de fines ou affaissement de fouille ;
  • fissure ou niveau dépassant le seuil de surveillance ;
  • étai déplacé, appui écrasé ou vibration inhabituelle ;
  • mur constitué de matériaux différents de ceux du diagnostic.

La réponse doit venir du responsable de conception et être ajoutée aux plans. Refermer rapidement sans documenter transforme une incertitude visible en défaut caché.

Comparer avec d’autres techniques

Micropieux, longrines, injections, amélioration de sol ou mesures hydriques ne répondent pas au même mécanisme. Les micropieux reportent les charges plus profondément mais nécessitent une liaison correcte à la structure. Une injection peut combler ou améliorer certaines zones, mais sa diffusion et son effet doivent être maîtrisés. Une reprise maçonnée traditionnelle est adaptée lorsque le bon sol reste accessible par petites passes.

Notre article sur les micropieux en reprise en sous-œuvre explique les questions spécifiques à cette alternative. Le choix se fait sur études, risques et contrôlabilité, pas sur la promesse la plus rapide.

Réception des travaux

Le dossier final contient plans des zones réellement exécutées, profondeur et dimensions, photos avant bétonnage, armatures, produits, bons de béton, résultats de résistance, incidents, mesures de suivi et réseaux rencontrés. Les fissures sont relevées après transfert de charge et à une échéance définie.

La remise en état des sols et enduits attend la stabilité prévue. Si une surveillance à moyen terme est nécessaire, les repères restent accessibles.

Le contenu minimal du marché

Le contrat identifie concepteur, entreprise, géotechnicien et contrôleur éventuel. Il décrit méthode, passes, étaiement, blindage, eau, déchets, voisinage, instrumentation et procédure d’arrêt. Les prix distinguent investigations, travaux prévus et aléas quantifiables. Une enveloppe globale sans hypothèses rend les décisions de chantier conflictuelles.

Définir la longueur et l’ordre des passes

La longueur d’une passe ne se choisit pas par habitude. Elle dépend de la maçonnerie, des charges, de la cohésion du terrain, de la profondeur, des ouvertures et de la présence de murs perpendiculaires. Le plan numérote chaque zone et interdit l’ouverture simultanée de passes adjacentes si cette configuration retire trop d’appui. Les zones terminées doivent avoir atteint la résistance et le contact prévus avant la suivante.

L’ordre peut commencer par les points qui stabilisent les angles ou par les zones les moins chargées, selon la conception. Les portes, conduits, poteaux et descentes de charges particulières nécessitent des passes spécifiques. Une trame régulière sur le papier ne doit pas masquer ces concentrations.

Contrôler le transfert de charge

Le béton neuf doit réellement porter l’ancien mur

Couler sous une fondation laisse un espace de retrait et des irrégularités. Le matage ou le dispositif de transfert doit remplir ce contact sans soulever brutalement l’ouvrage. Sa préparation, son matériau et son délai sont définis. Un vide inaccessible peut laisser la nouvelle masse de béton presque inactive jusqu’au prochain mouvement.

La nouvelle base doit porter sur le bon terrain

Le fond de passe est vérifié avant bétonnage : cote, nature, absence de remaniement et d’eau stagnante. Si le sol ne correspond pas à l’étude, on n’élargit pas empiriquement. Le géotechnicien et le concepteur adaptent profondeur, largeur ou technique. La photographie ne remplace pas leur décision, mais documente ce qui a été vu.

Les passes doivent former un ensemble continu

Les interfaces entre bétons, armatures et clés de cisaillement assurent la continuité prévue. Des blocs isolés peuvent tasser différemment ou glisser s’ils ne sont pas conçus pour fonctionner ensemble. Le plan d’exécution précise les recouvrements, reprises et tolérances.

Gérer l’eau pendant les fouilles

Une petite excavation sous un mur devient rapidement instable si elle reçoit une fuite, une pluie ou une nappe perchée. Les réseaux sont repérés avant travaux. Un dispositif de pompage ne doit pas entraîner les fines du terrain ni provoquer un tassement voisin. L’eau pompée doit être rejetée vers un exutoire autorisé, loin de la fouille et des fondations.

Si l’arrivée d’eau change, le chantier s’arrête le temps d’en identifier l’origine. Continuer dans un sol délavé modifie la portance et la sécurité des personnes. Les bâches de surface, cunettes provisoires et protections des descentes pluviales font partie du phasage, même si elles disparaissent à la fin.

Suivre le bâtiment et ses voisins

Le constat initial couvre fissures, niveaux, aplomb, fonctionnement des portes et réseaux. Des repères sont placés hors des zones susceptibles d’être déplacées par le chantier. La fréquence de mesure augmente pendant les phases sensibles. Le plan définit des seuils d’alerte et d’arrêt ; une valeur sans action associée ne protège personne.

En limite de propriété, le terrassement peut affecter un mur, une terrasse ou un réseau voisin. Les accès, vibrations et nuisances doivent être anticipés. Un constat contradictoire n’est pas une formalité hostile : il permet de distinguer l’existant des effets éventuels et d’ajuster rapidement si une évolution apparaît.

Comparer la reprise traditionnelle aux alternatives

Les micropieux reportent les charges vers une couche profonde et peuvent limiter les excavations sous le mur, mais ils exigent accès, plateforme, longrines ou massifs de liaison et contrôle de capacité. Les injections améliorent certains sols dans des conditions précises ; elles ne recréent pas automatiquement une fondation ni ne conviennent à tous les terrains. Une longrine de répartition peut relier des appuis, à condition que ses ancrages et les éléments existants soient vérifiés.

Le choix compare cause, charge, profondeur de la couche compétente, accessibilité, eau, voisinage et déformations admissibles. Il inclut aussi la contrôlabilité : essais sur micropieux, volumes et pressions d’injection, contrôle des passes. Une solution plus rapide n’est pas meilleure si sa zone d’action reste inconnue.

Évaluer un planning crédible

Le calendrier doit intégrer terrassement manuel, contrôle de chaque fond de fouille, ferraillage, bétonnage, cure et transfert de charge. Multiplier les équipes ne permet pas d’ouvrir davantage de passes que le phasage ne l’autorise. Le temps de prise ne se négocie pas avec le délai commercial.

Prévoyez des journées d’aléas pour réseaux inconnus, eau, maçonnerie friable ou différence de profondeur. Chaque découverte suit une procédure de validation avant reprise. Cette marge organisée évite que la pression du calendrier transforme une adaptation technique en décision orale.

Questions de réception à ne pas oublier

  • Toutes les passes prévues figurent-elles sur un plan conforme à l’exécution ?
  • Les cotes et dimensions sont-elles documentées avant fermeture ?
  • Les résistances et délais avant transfert de charge ont-ils été respectés ?
  • Le contact entre fondation ancienne et ouvrage neuf a-t-il été contrôlé ?
  • Les repères montrent-ils une évolution compatible avec les seuils définis ?
  • Les réseaux et dispositifs de drainage sont-ils accessibles et testés ?
  • Les fissures seront-elles suivies avant leur remise en état définitive ?

Préparer le logement et les occupants

Une reprise en sous-œuvre produit bruit, poussière, vibrations et passages répétés dans des zones souvent étroites. Définissez les pièces interdites, les cheminements, les protections et le maintien des évacuations. Les personnes fragiles, enfants et animaux ne doivent pas accéder aux fouilles. Si une issue, un escalier ou un réseau doit être neutralisé, une solution provisoire est préparée avant l’ouverture de la passe.

Retirez les objets sensibles et documentez les finitions proches. Les meubles lourds peuvent modifier localement les charges ; le concepteur indique s’ils doivent être déplacés. Informez immédiatement l’entreprise d’un nouveau bruit, d’une porte bloquée, d’une fuite ou d’une fissure, sans attendre la visite de chantier suivante.

Clore le chantier sans effacer les preuves

Les fouilles et armatures sont photographiées avec une échelle et un repère de zone. Les bons de béton, résultats d’essais et relevés de surveillance sont classés avec les plans conformes. Les reprises de finition restent différées si le protocole prévoit une observation. Un enduit neuf ne doit pas supprimer tous les témoins avant la validation de la stabilisation.

La réception mentionne les réserves, délais de suivi et responsable de chaque relevé. Demandez une synthèse intelligible pour un futur propriétaire : cause traitée, technique utilisée, profondeur, zones non reprises et précautions pour les réseaux ou travaux ultérieurs. Ce document vaut autant que la photographie finale, car l’essentiel de l’ouvrage devient invisible.

Refuser les simplifications qui rendent le procédé incontrôlable

Une mention « reprise en sous-œuvre au mètre linéaire » ne décrit ni la profondeur, ni les passes, ni le terrain, ni le transfert de charge. Demandez le plan de phasage avant l’ouverture de la première zone. Toute modification doit recevoir un numéro, une date et une validation ; le plan corrigé remplace explicitement l’ancien sur chantier.

Ne confondez pas quantité de béton et qualité de la reprise. Un massif volumineux sur un sol remanié, mal connecté au mur, peut être moins utile qu’une passe dimensionnée et correctement matée. Les preuves à rechercher sont la cote d’assise, la nature du sol, la continuité, la résistance et le suivi du bâtiment.

Le prix doit enfin inclure les temps de contrôle et d’attente. Une offre plus courte qui supprime cure, mesures ou validations ne réalise pas la même prestation. Comparez les calendriers en regardant les points d’arrêt, pas seulement la date de fin annoncée.

Chaque arrêt protège réellement la stabilité.

La règle essentielle

Une reprise en sous-œuvre sûre conserve en permanence un chemin de charge compréhensible. On ne retire qu’une petite portion d’appui, après avoir sécurisé la structure et le terrain ; on reconstitue cette portion, on contrôle son comportement, puis seulement on avance. L’ordre écrit, l’étaiement calculé et les mesures ne sont pas des précautions administratives : ils constituent le procédé lui-même.

Besoin d’un professionnel pour votre projet ?

Décrivez gratuitement votre besoin. Il sera présenté aux professionnels compatibles disponibles dans votre secteur, sans garantie de nombre ni de délai de réponse.

Partager

Commentaires

En ajoutant un commentaire, vous acceptez nos Conditions générales d'utilisation et Politique de confidentialité
