Des dépôts blancs sur une maçonnerie neuve sont souvent appelés « salpêtre » alors qu’il s’agit fréquemment d’efflorescences : de l’eau dissout des sels présents dans les matériaux, migre vers la surface puis s’évapore en laissant les cristaux. Le phénomène peut être temporaire pendant le séchage du chantier, mais il peut aussi révéler une détrempe persistante, un détail d’évacuation défaillant ou une fuite. Le bon réflexe n’est ni de paniquer ni de nettoyer immédiatement à l’acide. Il faut d’abord observer la répartition, vérifier les arrivées d’eau et laisser au mur la possibilité de sécher.
Identifier ce qui est réellement visible
Efflorescence, laitance et dépôt de chantier
Une efflorescence forme généralement une poudre ou de petits cristaux blancs qui se détachent au brossage à sec. Une laitance de mortier ou de béton adhère davantage et suit les éclaboussures de mise en œuvre. Des coulures blanchâtres sous un appui peuvent provenir d’un mortier lessivé. Un produit de protection mal appliqué peut créer un voile différent. Photographiez avant de toucher et testez sur une zone discrète.
La fiche de l’Agence Qualité Construction sur les efflorescences des murs en briques explique le rôle combiné des sels et de la circulation d’eau. Le dépôt est un symptôme de migration ; sa suppression ne retire ni la réserve de sels ni le chemin de l’humidité.
Le mot « salpêtre » ne doit pas conduire à un traitement automatique
Dans le langage courant, tous les dépôts blancs sont confondus. Or leur composition et leur origine peuvent différer. Sur une maçonnerie neuve extérieure, l’humidité de construction, la pluie et les matériaux frais sont des hypothèses naturelles. Dans un sous-sol ou au pied d’un mur, une arrivée d’eau continue doit être recherchée. Un prélèvement de laboratoire peut être utile si le dépôt résiste, colore le support ou s’accompagne d’une dégradation.
Pour apprendre à différencier visuellement les principales traces, consultez notre guide salpêtre, moisissure ou efflorescence. Il ne remplace pas l’analyse du bâtiment, mais évite d’appliquer un produit fongicide sur des cristaux minéraux.
Comprendre le mécanisme eau-sels-séchage
L’humidité de construction peut suffire
Briques, blocs, mortiers, enduits et bétons sont mis en œuvre avec de l’eau. Ils peuvent également être mouillés pendant le stockage ou par la pluie avant la pose de la toiture. Pendant les premières semaines ou mois, cette eau migre vers les surfaces exposées. En s’évaporant, elle transporte des sels solubles et laisse un dépôt. Si la quantité diminue au fil des brossages et du séchage, sans nouvelle zone humide, le phénomène peut être transitoire.
Le calendrier dépend de la saison, de l’épaisseur, de la ventilation, de l’exposition et des finitions. Fermer trop tôt le mur avec un revêtement peu perméable peut ralentir le séchage et déplacer les traces. Il est donc risqué de fixer une date universelle à laquelle toutes les efflorescences devraient disparaître.
Une alimentation durable entretient les cristaux
Une gouttière, un appui, une couvertine, un joint ou une canalisation défaillante renouvelle l’eau et relance la migration. La répartition est alors parlante : bande verticale sous un point haut, zone localisée près d’un réseau, pied de mur continu ou auréole après chaque pluie. Une façade entière touchée juste après le chantier suggère plutôt un mouillage général ou une méthode de construction.
Vérifiez également les stockages : briques posées sur sol humide, palettes non couvertes, mur laissé sans couronnement et mortier exposé. Les photographies du chantier peuvent montrer à quel moment l’eau est entrée. Cette chronologie permet d’attribuer une cause plus solidement qu’un nettoyage à l’aveugle.
Inspecter les points d’eau avant toute intervention
Commencez par la toiture et descendez : couvertines, rives, solins, appuis, joints, descentes, percements, seuils et pied de mur. Regardez pendant une pluie modérée si l’eau ruisselle, revient sous une pièce ou éclabousse le parement. Contrôlez le rejet des condensats et des équipements extérieurs. À l’intérieur, repérez fuite, chape humide, ventilation insuffisante et doublage déjà fermé.
Pour une maçonnerie apparente, le guide CTMNC sur les murs en terre cuite apparente décrit les précautions de stockage, de mise en œuvre, de protection et de nettoyage. Il montre que le résultat dépend autant des détails et de l’organisation du chantier que du matériau livré.
En sous-sol, l’humidité peut provenir de plusieurs mécanismes superposés. La fiche de l’AQC sur l’humidité des sous-sols rappelle l’importance de la conception de l’étanchéité, des eaux périphériques et de la ventilation. Ne transposez pas à un mur enterré la stratégie d’une simple façade mouillée pendant le gros œuvre.
Décider s’il faut attendre ou intervenir
Quand une surveillance est rationnelle
Une attente surveillée convient si le bâtiment est récemment hors d’eau, si les dépôts sont secs et facilement brossables, si aucune fuite n’est détectée et si leur intensité diminue. Marquez quelques zones, photographiez-les, notez météo et ventilation, puis contrôlez à intervalles réguliers. Ne recouvrez pas le support avant d’avoir observé son séchage.
L’attente ne signifie pas l’inaction. Les protections de tête, gouttières et évacuations doivent être terminées. Les locaux sont ventilés et chauffés de façon cohérente, sans créer une forte différence qui pousse l’humidité dans une paroi encore froide. Les mesures d’humidité sont réalisées avec un appareil et un protocole adaptés au matériau.
Quand rechercher immédiatement une fuite
Intervenez sans attendre si le dépôt revient rapidement au même endroit, si la maçonnerie est sombre ou mouillée, si un joint se délave, si l’eau coule ou si les matériaux se dégradent. Une odeur, une peinture qui cloque à l’intérieur ou un compteur qui tourne sans usage renforcent l’hypothèse d’une fuite. Couper et tester les réseaux peut être nécessaire.
Une zone froide et humide favorise aussi la moisissure sur les finitions intérieures. La présence simultanée de cristaux minéraux côté maçonnerie et de taches biologiques côté doublage doit conduire à examiner l’ensemble du complexe, pas à pulvériser deux produits indépendants.
Nettoyer au bon moment et avec la méthode la moins agressive
Sur un dépôt sec et non adhérent, commencez par une brosse souple propre, en recueillant les poussières. Évitez d’ajouter de l’eau tant que la cause n’est pas comprise : elle peut redissoudre les sels et les entraîner plus profondément. Aspirez avec un équipement approprié plutôt que de disperser les cristaux dans les locaux.
Si un nettoyage humide est recommandé pour le matériau, réalisez un essai limité, utilisez de l’eau propre et contrôlez le séchage. Les acides, y compris les recettes domestiques, peuvent attaquer la brique et le mortier, modifier la couleur, créer de nouveaux sels ou augmenter la porosité. Un nettoyeur haute pression peut creuser les joints et saturer le mur. Le résultat immédiat n’est pas une preuve de compatibilité.
Pour un parement de valeur, demandez un protocole écrit et une zone témoin observée après séchage complet. La teinte mouillée masque souvent des différences qui réapparaissent plusieurs jours plus tard.
Traiter la cause sans enfermer l’humidité
Réparer le détail qui alimente le mur
Une bavette trop courte se remplace ou se complète avec des recouvrements calculés ; un joint ouvert est repris avec un produit compatible ; une descente bouchée est réparée et son rejet éloigné. En pied de façade, une pente de sol ou un niveau trop haut peut exiger un véritable travail de drainage et de seuil. Chaque correction doit conduire l’eau vers un exutoire, pas vers une autre partie du bâtiment.
Si un mur a été détrempé, laissez-le sécher avant peinture, isolation ou doublage. Le guide HektorServices sur le diagnostic de l’humidité des murs explique pourquoi un revêtement « anti-humidité » ne remplace pas la suppression de la source.
Choisir une finition compatible avec le support
La finition doit adhérer, supporter les sels résiduels et permettre le comportement hygrothermique prévu. Sur une façade apparente, un hydrofuge n’est envisagé qu’après diagnostic, essais et vérification des joints. Sur un enduit, la compatibilité entre support, sous-couche et finition compte davantage que la seule mention « respirant ».
Un produit filmogène posé sur un mur encore humide peut cloquer ou forcer l’eau à ressortir aux joints, aux angles ou côté intérieur. Demandez la valeur d’humidité admissible à la pose et le protocole de mesure correspondant.
Organiser le constat avec les entreprises
Avant nettoyage, invitez si nécessaire maçon, couvreur, façadier et maître d’œuvre. Cartographiez les dépôts et les points d’eau, puis attribuez les vérifications. Cette réunion est plus utile qu’un échange de photographies où chacun accuse le lot voisin. Les observations, tests et décisions sont consignés avec des dates.
Si la cause relève d’un défaut de chantier, conservez échantillons et preuves avant toute intervention. Le nettoyage peut effacer la répartition initiale et compliquer l’analyse. En cas de dommage important ou de désaccord, un expert indépendant peut définir les investigations contradictoires.
Ce qu’un devis de remise en état doit indiquer
Le devis précise la nature supposée du dépôt, les zones, la préparation, le produit ou la méthode, la dilution éventuelle, le rinçage, les protections et les conditions météo. Il inclut la zone témoin et le critère de validation. Il distingue nettoyage, correction de fuite, reprise de joints et finition.
Demandez ce qui est prévu si le dépôt réapparaît après séchage. Une garantie vague de « disparition totale » n’est pas crédible sans traitement de la cause. Le professionnel doit expliquer les limites esthétiques : selon la porosité et le mouillage initial, une nuance peut subsister sans que la maçonnerie soit défaillante.
Erreurs courantes
- appeler toute trace blanche « salpêtre » ;
- laver avant d’avoir photographié et cherché l’eau ;
- utiliser acide, chlore ou haute pression sans essai ;
- peindre un support humide pour livrer plus vite ;
- confondre séchage initial et fuite persistante ;
- mesurer l’humidité avec un appareil non adapté puis prendre le chiffre au pied de la lettre ;
- traiter la façade sans contrôler couronnement, appuis et réseaux ;
- promettre une uniformité immédiate sur un matériau naturel.
Valider la disparition du mécanisme
Après correction, observez le mur pendant plusieurs cycles de pluie et de séchage. Le dépôt résiduel peut être brossé, mais il ne doit pas se reformer avec la même intensité. Comparez photographies, humidité relative des locaux et état des joints. Les relevés sont plus fiables lorsqu’ils sont faits aux mêmes endroits.
Une maçonnerie neuve qui termine son séchage n’est pas forcément défectueuse. Ce qui doit alerter est une alimentation continue, une dégradation du matériau ou l’échec répété du nettoyage. En séparant le dépôt, la source d’eau et la finition, vous obtenez une intervention mesurable plutôt qu’une succession de produits.
Lire la localisation comme une carte de circulation de l’eau
Dépôt sous chaque joint de plancher
Une bande au même niveau sur plusieurs façades peut correspondre à une interface entre béton et maçonnerie, à une eau de chantier stockée dans le plancher ou à un détail de rive. Comparez les faces exposées et protégées. Vérifiez si la ligne apparaît après la pluie ou pendant le chauffage. Une mesure de température et d’humidité intérieure complète l’observation.
Le traitement ne consiste pas automatiquement à ouvrir toute la bande. Le maître d’œuvre contrôle les raccords d’étanchéité, l’enduit et le temps de séchage. Si la ligne s’atténue régulièrement, une surveillance peut éviter une reprise prématurée.

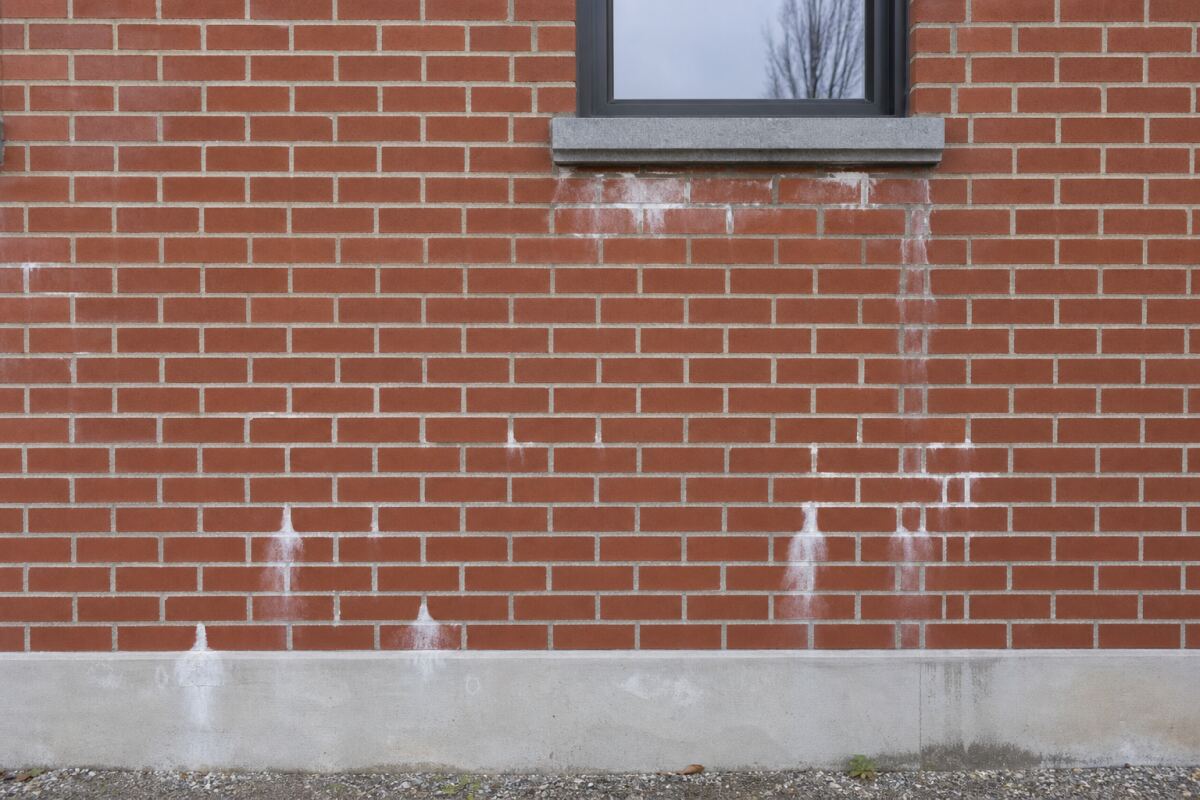

Dépôt concentré sous un appui ou une couvertine
Une forme triangulaire ou verticale désigne souvent un point d’entrée haut. Contrôlez pente, débord, goutte d’eau, joints d’extrémité et raccord avec l’enduit. Une fissure fine sous la couvertine peut alimenter plusieurs rangs. Le test d’arrosage se fait par zones successives, à faible débit, avec une personne observant l’intérieur et la façade.
Attendez entre les séquences : l’eau peut mettre du temps à traverser. Un test brutal au nettoyeur haute pression ne reproduit pas la pluie et peut créer une infiltration qui n’existait pas.
Dépôt au pied des murs intérieurs
Sur une construction récente, chape, dalle et enduits libèrent beaucoup d’humidité. Le pied de mur est aussi la zone la plus froide et la moins ventilée derrière les meubles. Vérifiez cependant réseaux, membrane sous dallage, niveau extérieur et séchage de la chape. Une trace qui suit une canalisation n’est pas un simple effet de chantier.
Avant de poser plinthes étanches ou revêtements sensibles, demandez les mesures prévues par les fabricants. Fermer trop tôt peut déplacer les sels et dégrader les colles.
Construire un protocole de nettoyage témoin
Choisissez trois petites zones représentatives : faible dépôt, dépôt moyen et zone très visible. Notez l’état initial, la météo et l’humidité. Appliquez la méthode la plus douce sur une surface délimitée. Laissez sécher complètement avant comparaison, car un mur humide paraît souvent plus uniforme. Si un produit est utilisé, respectez dilution, temps de contact, rinçage et protection.
Évaluez non seulement la blancheur, mais aussi la texture de la brique, la profondeur des joints et la reprise du dépôt. Une méthode qui nettoie bien mais rend la surface rugueuse est refusée. Le protocole retenu est annexé au devis et reproduit par les opérateurs.
Gérer les délais de livraison sans maquiller le problème
La pression de fin de chantier conduit parfois à peindre ou hydrofuger avant réception. Demandez plutôt un constat contradictoire, la correction des points d’eau et un calendrier de suivi. Une réserve peut décrire précisément les zones et les critères de levée : support sec selon le protocole convenu, absence de nouvelle efflorescence après une période définie et nettoyage validé sur témoin.
Le délai doit tenir compte de la saison. Un mur orienté au nord en hiver sèche lentement ; promettre une disparition en quelques jours n’est pas sérieux. En revanche, une fuite active ne bénéficie pas d’un délai d’observation : elle est réparée immédiatement.
Quand demander une analyse complémentaire
Un laboratoire ou un expert devient utile si les dépôts sont colorés, gras, très adhérents, associés à une désagrégation ou récurrents malgré la suppression apparente de l’eau. L’échantillonnage compare dépôt, mortier, brique et éventuellement eau. La question posée doit être claire : nature des sels, origine probable, compatibilité d’un nettoyage ou risque pour le matériau.
Des mesures thermiques, une inspection de réseau ou un test d’étanchéité peuvent être plus pertinents qu’une analyse chimique. L’expert choisit l’outil en fonction de la carte des symptômes. Le but est d’obtenir une décision, pas une collection de résultats sans lien.
Réceptionner sur plusieurs échelles
À proximité, vérifiez que le nettoyage n’a pas creusé les joints ni laissé de halos. À quelques mètres, contrôlez l’homogénéité générale. Après pluie, observez les chemins d’eau et le séchage. À l’intérieur, contrôlez odeur, finitions et ventilation. Ces quatre regards évitent de valider une belle photographie prise sur mur sec mais un détail toujours défaillant.
Conservez les photographies avant et après, le protocole de nettoyage, les réparations d’étanchéité et les produits. Si un dépôt très léger revient une seule fois pendant le séchage puis disparaît, cela peut rester compatible avec la vie du matériau. Une récurrence croissante ou localisée appelle une nouvelle recherche de cause.
